1 ligniteromu fejlesztes 1117 A mátrai ligniterőmű fejlesztése Budapest, 2008. november 17. Mártha Imre vezérigazgató/MVM Valaska József ig. elnök/Mátra.

Hasonló előadás

Az előadások a következő témára: "1 ligniteromu fejlesztes 1117 A mátrai ligniterőmű fejlesztése Budapest, 2008. november 17. Mártha Imre vezérigazgató/MVM Valaska József ig. elnök/Mátra."— Előadás másolata:

1 1 ligniteromu fejlesztes 1117 A mátrai ligniterőmű fejlesztése Budapest, 2008. november 17. Mártha Imre vezérigazgató/MVM Valaska József ig. elnök/Mátra

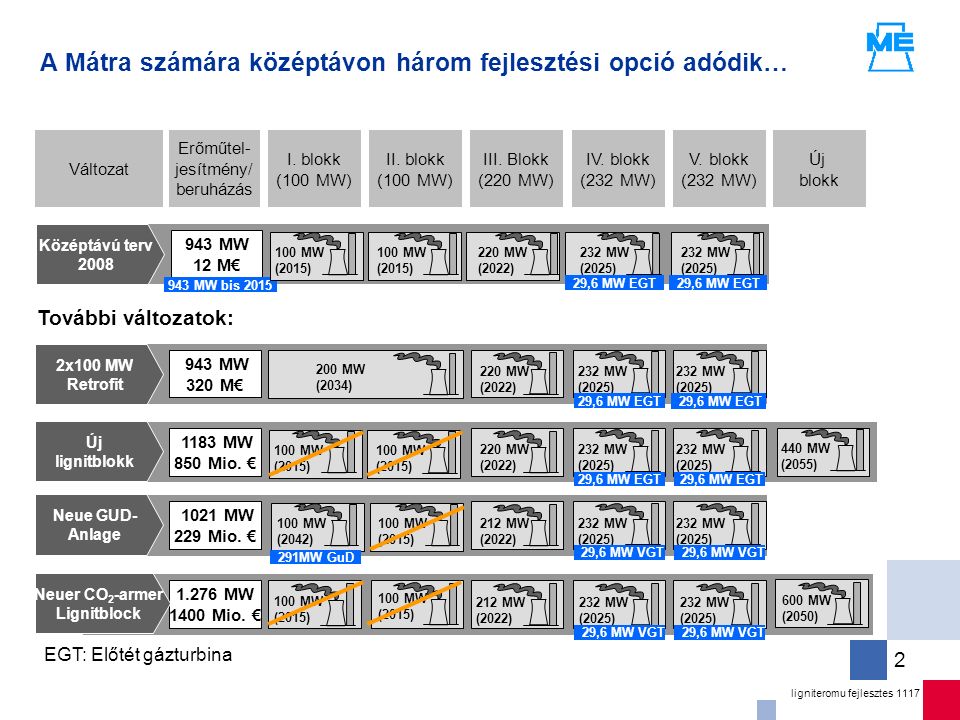

2 ligniteromu fejlesztes 1117 2 A Mátra számára középtávon három fejlesztési opció adódik… Változat Erőműtel- jesítmény/ beruházás I. blokk (100 MW) II. blokk (100 MW) III. Blokk (220 MW) IV. blokk (232 MW) V. blokk (232 MW) Új blokk További változatok: MW 943 MW 320 M€ 220 MW (2022) 232 MW (2025) 232 MW (2025) 2x100 MW Retrofit 200 MW (2034) 29,6 MW EGT MW 1183 MW 850 Mio. € 220 MW (2022) 232 MW (2025) 232 MW (2025) Új lignitblokk 29,6 MW EGT 100 MW (2015) 100 MW (2015) 440 MW (2055) Középtávú terv 2008 943 MW 12 M€ 943 MW bis 2015 220 MW (2022) 232 MW (2025) 232 MW (2025) 100 MW (2015) 100 MW (2015) 29,6 MW EGT EGT: Előtét gázturbina MW 1.276 MW 1400 Mio. € 212 MW (2022) 232 MW (2025) 232 MW (2025) Neuer CO 2 -armer Lignitblock 100 MW (2015) 29,6 MW VGT 100 MW (2015) 600 MW (2050) MW 1021 MW 229 Mio. € 212 MW (2022) 232 MW (2025) 232 MW (2025) Neue GUD- Anlage 29,6 MW VGT 100 MW (2042) 100 MW (2015) 291MW GuD

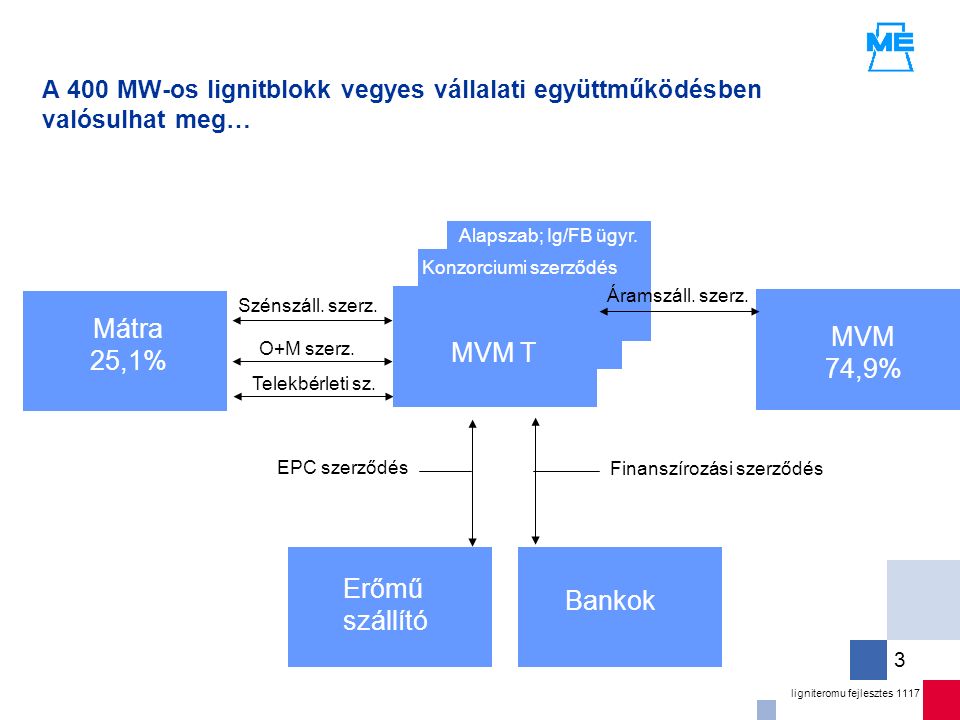

3 ligniteromu fejlesztes 1117 3 A 400 MW-os lignitblokk vegyes vállalati együttműködésben valósulhat meg… Mátra 25,1% MVM 74,9% Szénszáll. szerz. O+M szerz. Telekbérleti sz. Finanszírozási szerződés EPC szerződés Erőmű szállító Bankok Áramszáll. szerz. Konzorciumi szerződés MVM T Alapszab; Ig/FB ügyr.

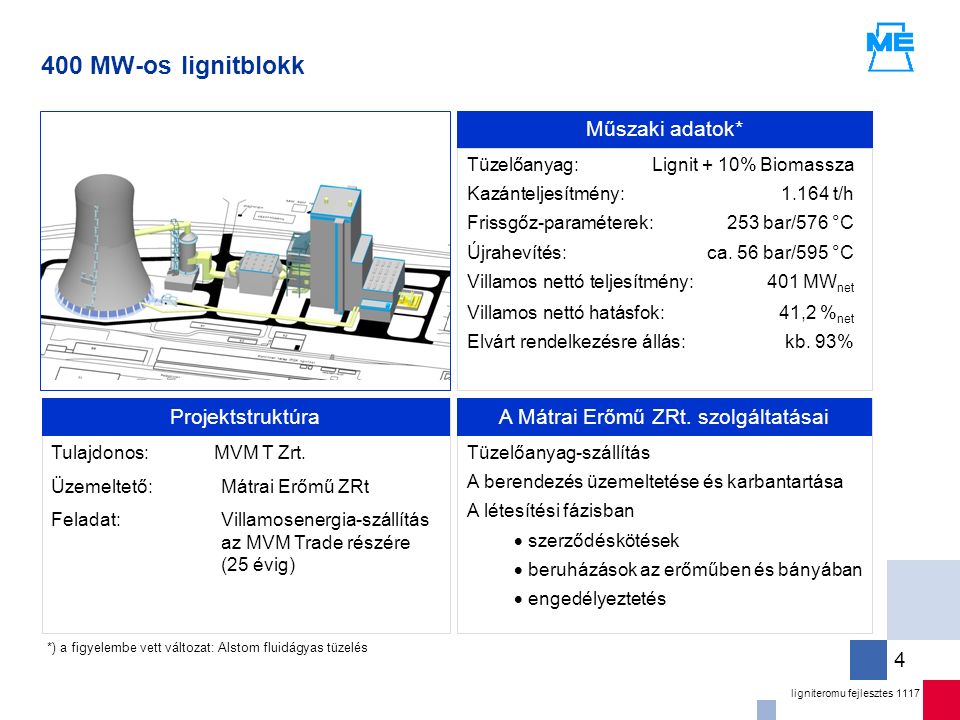

4 ligniteromu fejlesztes 1117 4 400 MW-os lignitblokk A Mátrai Erőmű ZRt. szolgáltatásaiProjektstruktúra Műszaki adatok* Tulajdonos: MVM T Zrt. Üzemeltető:Mátrai Erőmű ZRt Feladat:Villamosenergia-szállítás az MVM Trade részére (25 évig) Tüzelőanyag-szállítás A berendezés üzemeltetése és karbantartása A létesítési fázisban  szerződéskötések  beruházások az erőműben és bányában  engedélyeztetés Tüzelőanyag: Lignit + 10% Biomassza Kazánteljesítmény: 1.164 t/h Frissgőz-paraméterek: 253 bar/576 °C Újrahevítés: ca. 56 bar/595 °C Villamos nettó teljesítmény: 401 MW net Villamos nettó hatásfok: 41,2 % net Elvárt rendelkezésre állás: kb. 93% *) a figyelembe vett változat: Alstom fluidágyas tüzelés

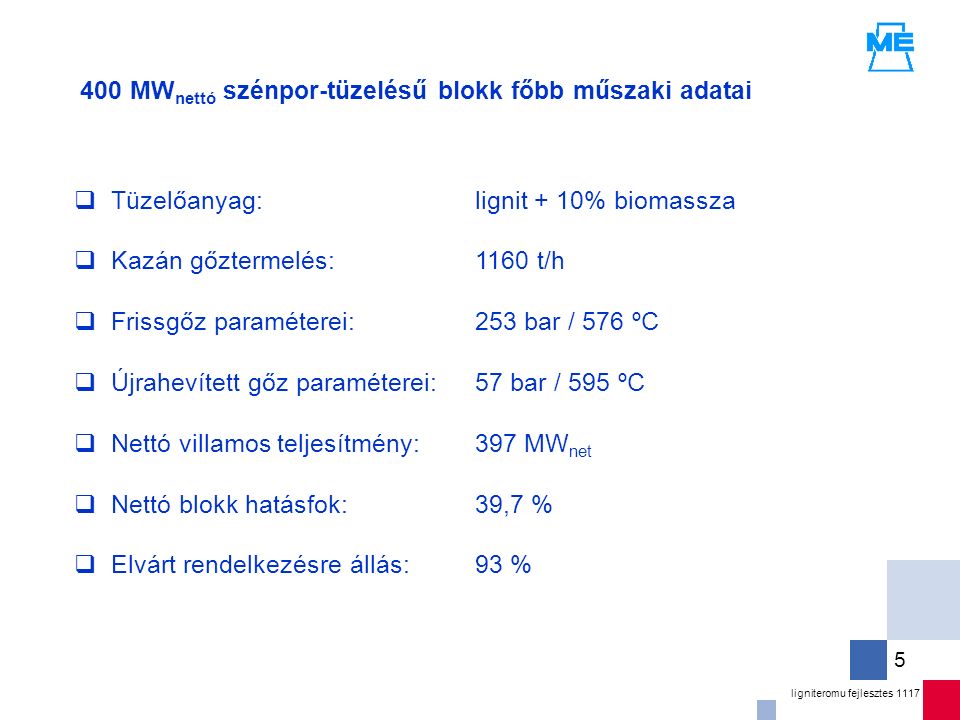

5 ligniteromu fejlesztes 1117 5  Tüzelőanyag:  Kazán gőztermelés:  Frissgőz paraméterei:  Újrahevített gőz paraméterei:  Nettó villamos teljesítmény:  Nettó blokk hatásfok:  Elvárt rendelkezésre állás: 400 MW nettó szénpor-tüzelésű blokk főbb műszaki adatai lignit + 10% biomassza 1160 t/h 253 bar / 576 ºC 57 bar / 595 ºC 397 MW net 39,7 % 93 %

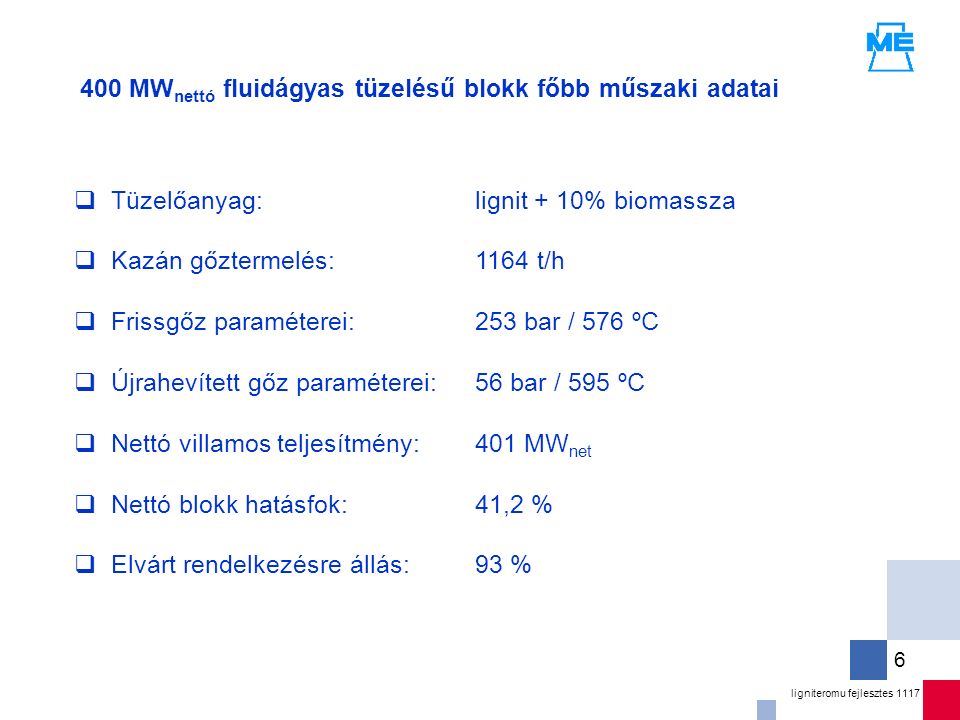

6 ligniteromu fejlesztes 1117 6  Tüzelőanyag:  Kazán gőztermelés:  Frissgőz paraméterei:  Újrahevített gőz paraméterei:  Nettó villamos teljesítmény:  Nettó blokk hatásfok:  Elvárt rendelkezésre állás: 400 MW nettó fluidágyas tüzelésű blokk főbb műszaki adatai lignit + 10% biomassza 1164 t/h 253 bar / 576 ºC 56 bar / 595 ºC 401 MW net 41,2 % 93 %

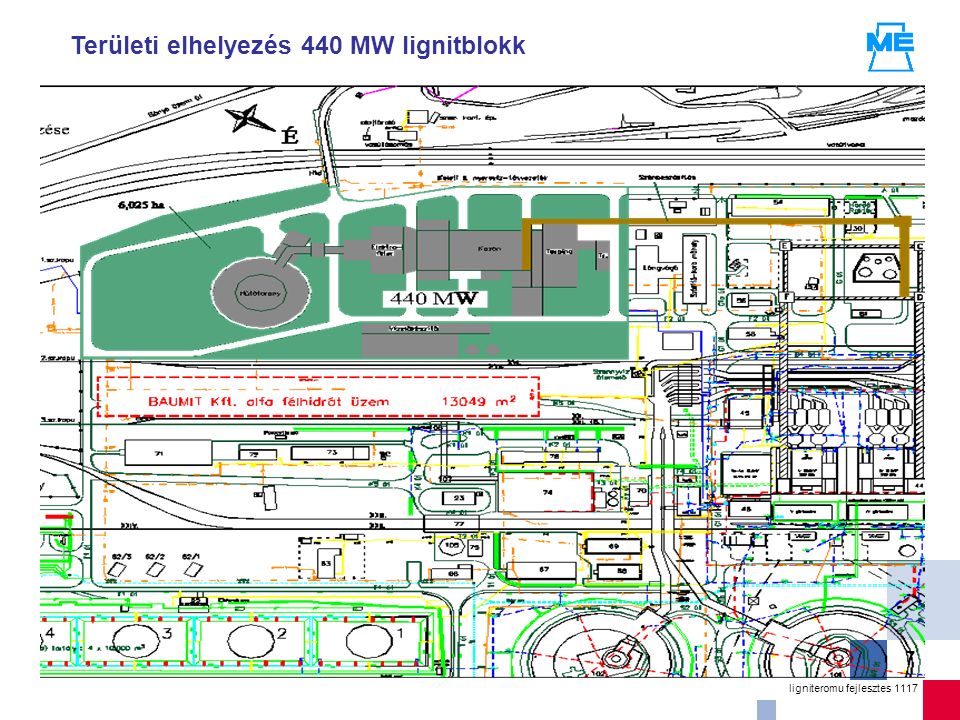

7 7 ligniteromu fejlesztes 1117 Területi elhelyezés 440 MW lignitblokk

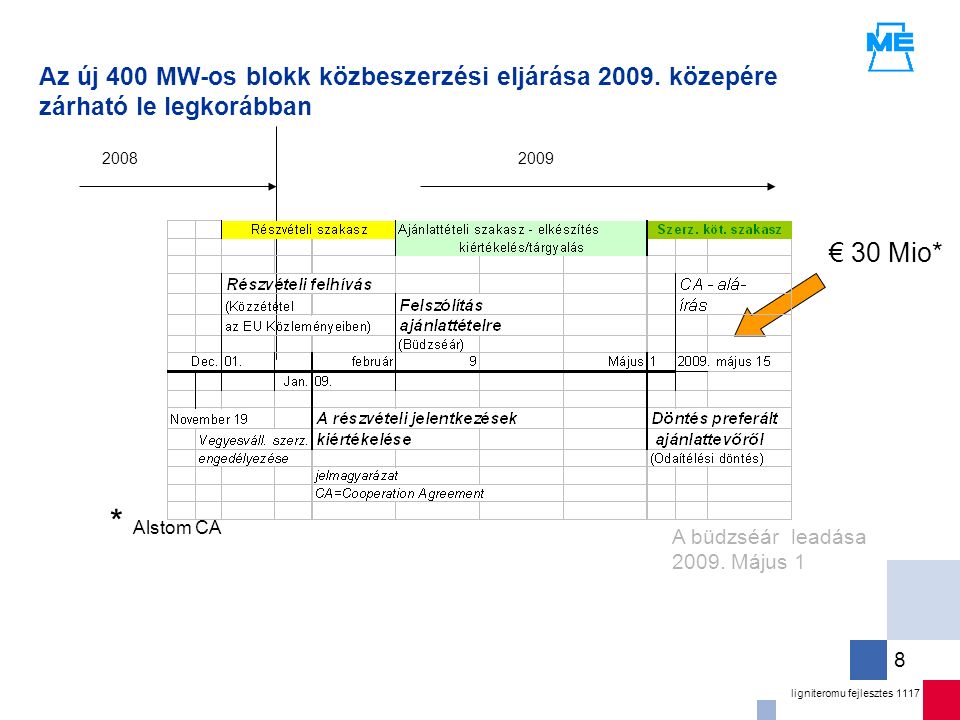

8 ligniteromu fejlesztes 1117 8 Az új 400 MW-os blokk közbeszerzési eljárása 2009. közepére zárható le legkorábban 20082009 € 30 Mio* * Alstom CA A büdzséár leadása 2009. Május 1

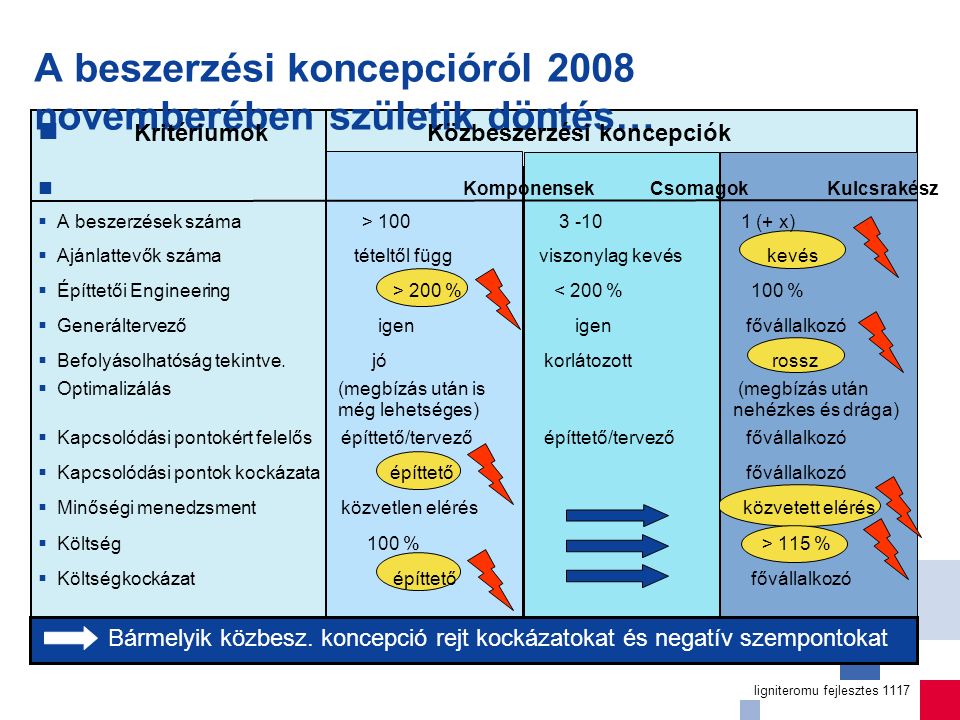

9 ligniteromu fejlesztes 1117 A beszerzési koncepcióról 2008 novemberében születik döntés… Kritériumok Közbeszerzési koncepciók Komponensek Csomagok Kulcsrakész  A beszerzések száma > 100 3 -10 1 (+ x)  Ajánlattevők száma tételtől függ viszonylag kevés kevés  Építtetői Engineering > 200 % < 200 % 100 %  Generáltervező igen igen fővállalkozó  Befolyásolhatóság tekintve. jó korlátozott rossz  Optimalizálás (megbízás után is (megbízás után még lehetséges) nehézkes és drága)  Kapcsolódási pontokért felelős építtető/tervező építtető/tervező fővállalkozó  Kapcsolódási pontok kockázata építtető fővállalkozó  Minőségi menedzsment közvetlen elérés közvetett elérés  Költség 100 % > 115 %  Költségkockázat építtető fővállalkozó Bármelyik közbesz. koncepció rejt kockázatokat és negatív szempontokat

10 ligniteromu fejlesztes 1117 10 A Mátrai Erőmű fajlagos CO 2 emissziója az új lignitblokkal 1,22 1,13 0,97 0,86 0,00 0,20 0,40 0,60 0,80 1,00 1,20 1,40 M: 2005 tényM: Középtávú terv 2009M: új blokkal 2016.Új lignitblokk 2016 Fajlagos CO 2 (kg/kWh)

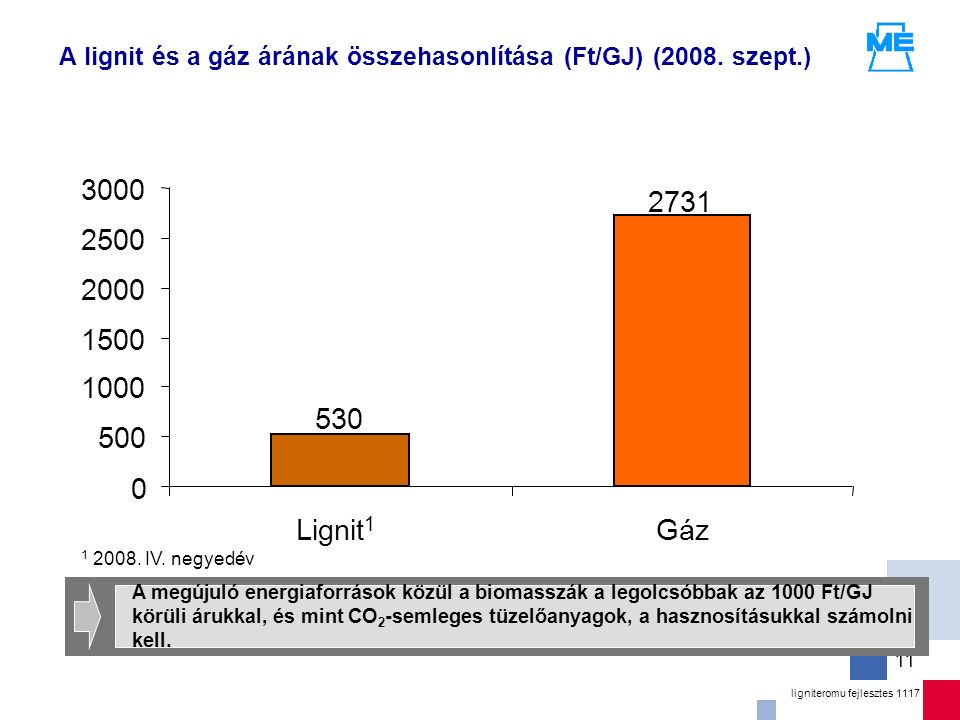

11 ligniteromu fejlesztes 1117 11 A lignit és a gáz árának összehasonlítása (Ft/GJ) (2008. szept.) 530 2731 0 500 1000 1500 2000 2500 3000 Lignit 1 Gáz 1 2008. IV. negyedév A megújuló energiaforrások közül a biomasszák a legolcsóbbak az 1000 Ft/GJ körüli árukkal, és mint CO 2 -semleges tüzelőanyagok, a hasznosításukkal számolni kell.

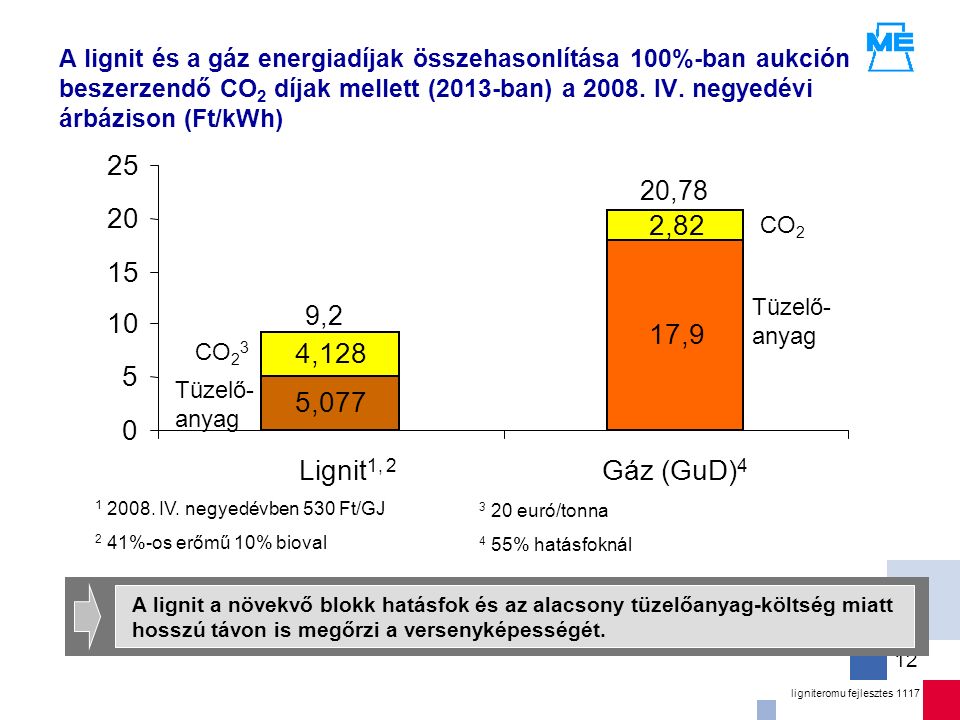

12 ligniteromu fejlesztes 1117 12 A lignit és a gáz energiadíjak összehasonlítása 100%-ban aukción beszerzendő CO 2 díjak mellett (2013-ban) a 2008. IV. negyedévi árbázison (Ft/kWh) 5,077 17,9 4,128 2,82 0 5 10 15 20 25 Lignit 1, 2 Gáz (GuD) 4 CO 2 3 Tüzelő- anyag 9,2 20,78 CO 2 Tüzelő- anyag 1 2008. IV. negyedévben 530 Ft/GJ 2 41%-os erőmű 10% bioval 3 20 euró/tonna 4 55% hatásfoknál A lignit a növekvő blokk hatásfok és az alacsony tüzelőanyag-költség miatt hosszú távon is megőrzi a versenyképességét.

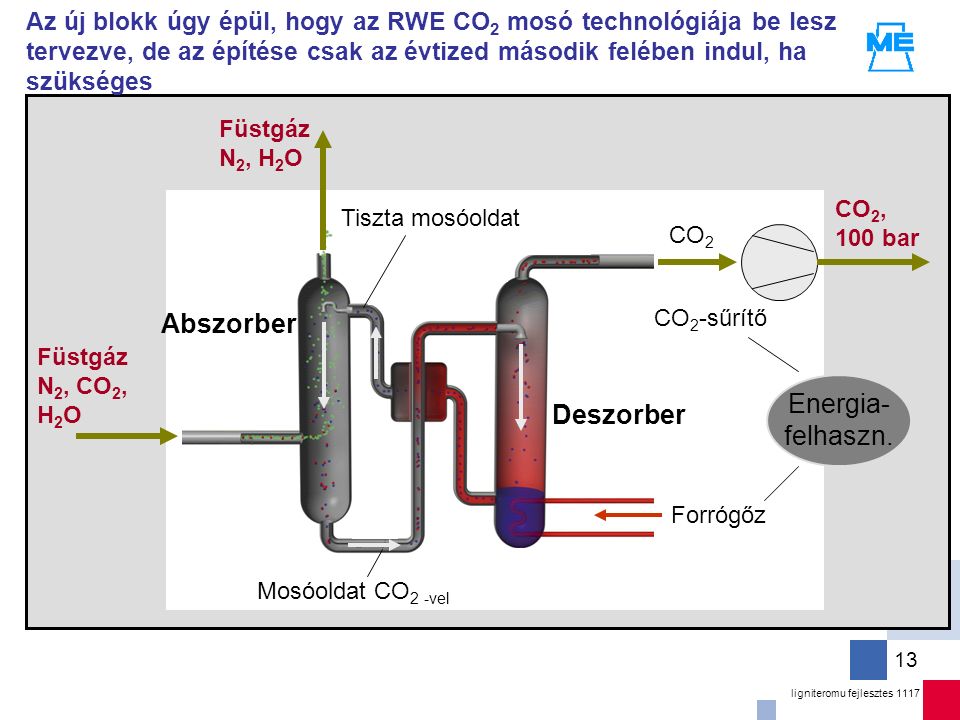

13 ligniteromu fejlesztes 1117 13 Az új blokk úgy épül, hogy az RWE CO 2 mosó technológiája be lesz tervezve, de az építése csak az évtized második felében indul, ha szükséges Füstgáz N 2, CO 2, H 2 O CO 2 CO 2, 100 bar CO 2 -sűrítő Mosóoldat CO 2 -vel Abszorber Deszorber Füstgáz N 2, H 2 O Forrógőz Tiszta mosóoldat Energia- felhaszn.

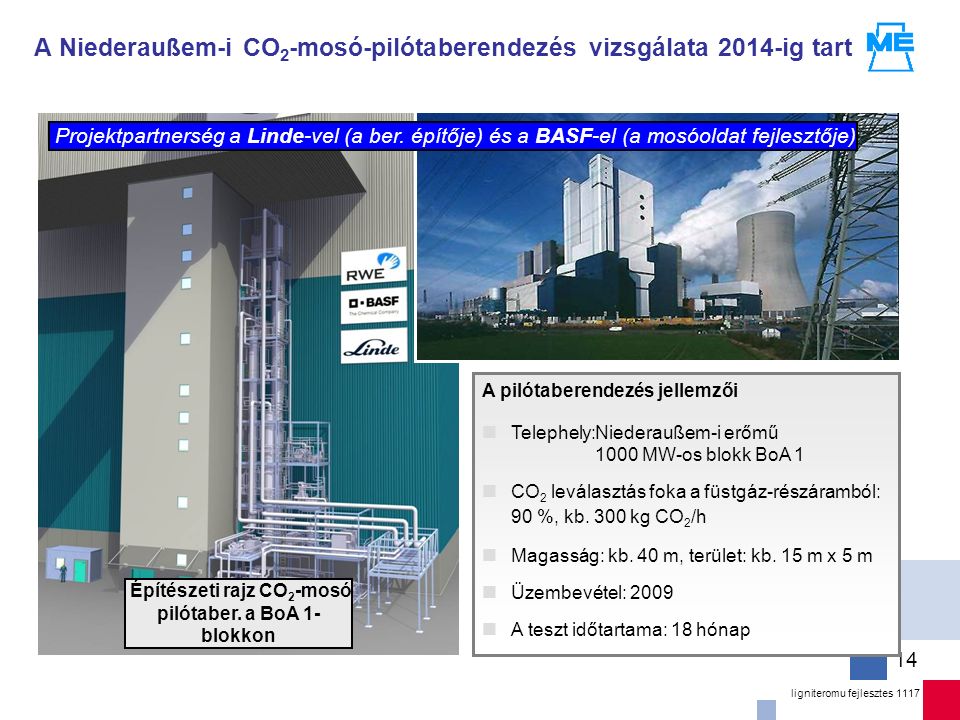

14 ligniteromu fejlesztes 1117 14 A Niederaußem-i CO 2 -mosó-pilótaberendezés vizsgálata 2014-ig tart A pilótaberendezés jellemzői Telephely:Niederaußem-i erőmű 1000 MW-os blokk BoA 1 CO 2 leválasztás foka a füstgáz-részáramból: 90 %, kb. 300 kg CO 2 /h Magasság: kb. 40 m, terület: kb. 15 m x 5 m Üzembevétel: 2009 A teszt időtartama: 18 hónap Projektpartnerség a Linde-vel (a ber. építője) és a BASF-el (a mosóoldat fejlesztője) Építészeti rajz CO 2 -mosó pilótaber. a BoA 1- blokkon

15 ligniteromu fejlesztes 1117 15 Az új blokk hosszú távú tüzelőanyag-ellátása biztosított… Szénelőfordulás: Az összes szénelőfordulás ~ 800 Mt a lelőhelyeken Visonta és Bükkábrány minden erőmű projekthez elegendő Engedélyezési helyzet: A Mátra bányatelkei ~ 550 Mt-ra biztosítanak bányászati jogot  Előfeltétele az üzemi engedélyeknek (Jelenleg 5 éves időtartamra rendelkezünk érvényes Műszaki Üzemi Tervvel ) További 250 Mt található a kutatási területen (Előfeltétele a Bányatelek engedélynek, ezzel lehet később üzemi engedélyekhez jutni) Engedélyezett Bányatelek Kutatási engedély Szénelőfordulás 50 110 Bükkábrány Visonta 390 250

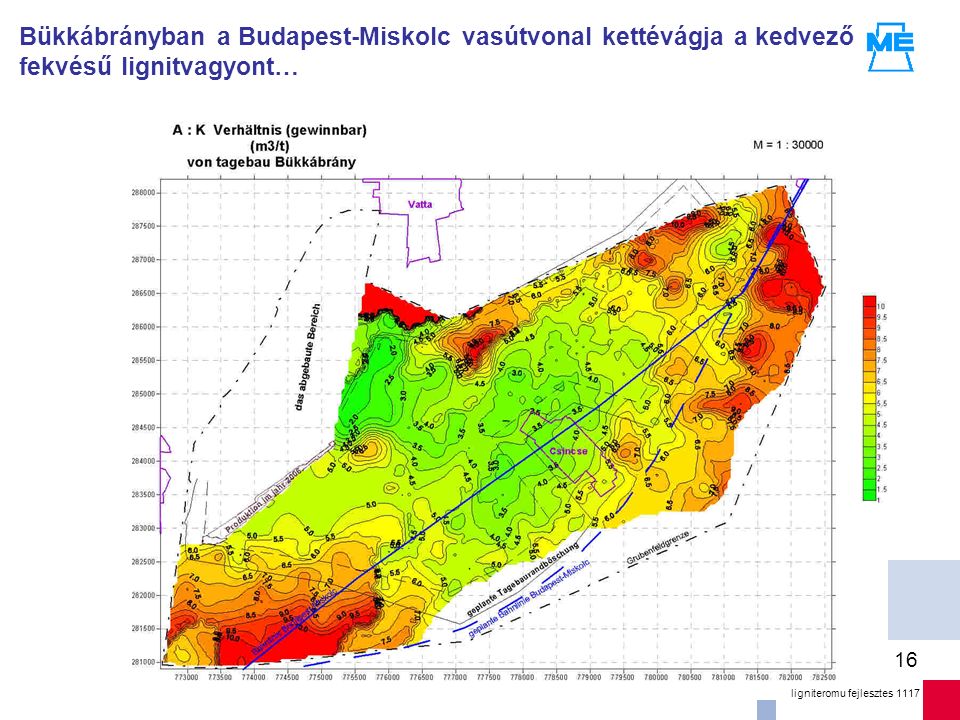

16 ligniteromu fejlesztes 1117 16 Bükkábrányban a Budapest-Miskolc vasútvonal kettévágja a kedvező fekvésű lignitvagyont…

17 ligniteromu fejlesztes 1117 17 A Budapest-Miskolc vasútvonalat át kell helyezni, hogy a kedvező fekvésű szénvagyonhoz hozzájussunk… Tervezési koncepció Magyarázat Hossz Költségek Tervezett vasúti nyomvonal áthelyezés 12 km44 Mio. € Teljes vasúti áthelyezés18 km80 Mio. € A szénvagyon gazdaságos kiaknázása érdekében a vasúti nyomvonalat át kell helyezni. Az optimális – 12 km-es – tervezett kitérítés biztosítja a 400 MW-os blokk szénellátását 40 éven keresztül és további tartalékok is maradnak. Az áthelyezés miatt új csatlakozást és állomást kell létesíteni Csincse községnek, de a bányaművelés egyéb módon nem érinti a községet, attól megfelelő védőtávolság lesz tartva. Az új társaság számára a legkedvezőbb beruházási forma a PPP konstrukció lenne.
